Точка присоединения не может быть дальше 15 метров от участка
Если в ваших технических условиях точка присоединения стоит у опоры за сто метров — это нарушение. Для заявителей до 15 кВт Правила прямо говорят: точка не может быть дальше 15 метров во внешнюю сторону от границы участка. Всё, что дальше, делает сетевая — в рамках платы за присоединение, а не за ваши отдельные деньги. Ниже — на чём это держится и что делать, если у вас не так.
Точка присоединения — не дальше 15 метров от границы участка
В технических условиях для заявителей по пунктам 12(1) и 14 Правил точки присоединения «не могут располагаться далее 15 метров во внешнюю сторону от границы участка» (п. 25(1), подпункт «а»). Если в ваших ТУ точка оказалась у опоры за сто метров — это нарушение нормы, а не «так у нас принято».
Больше того: поставить точку вне границ вашего участка можно только тогда, когда это не заставляет вас договариваться с кем-то ещё — с соседями, с другой сетевой, оформлять землю. Если для прокладки нужно согласие третьих лиц, урегулировать отношения с ними обязана сетевая (п. 25(1), подпункт «г»).
Мероприятия делаются до точки присоединения, а не до забора
Пункт 16(3) Правил: по договору с заявителем до 15 кВт «стороны выполняют мероприятия по технологическому присоединению до точки присоединения». То есть граница ответственности — именно точка, и она по закону рядом с вашим участком.
Усиление сети — новые линии, замена трансформатора, расширение распределительного устройства — сетевая делает «за счёт ее средств» (п. 25(1), подпункт «б»). Это не должно появляться в ваших расходах.
Где искать точку в своих ТУ

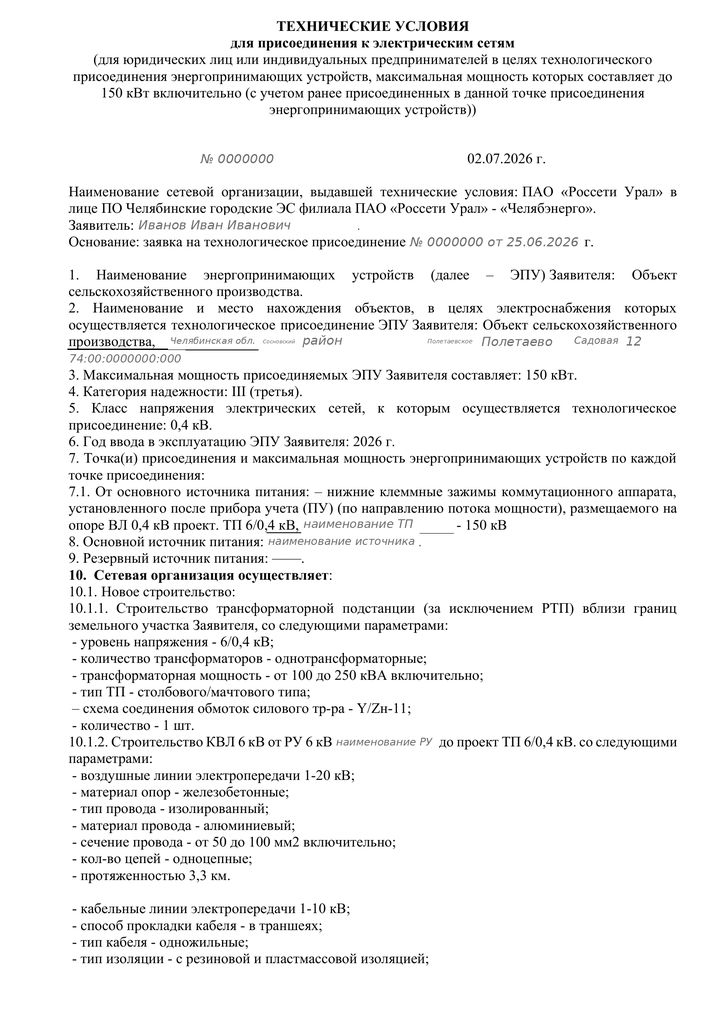

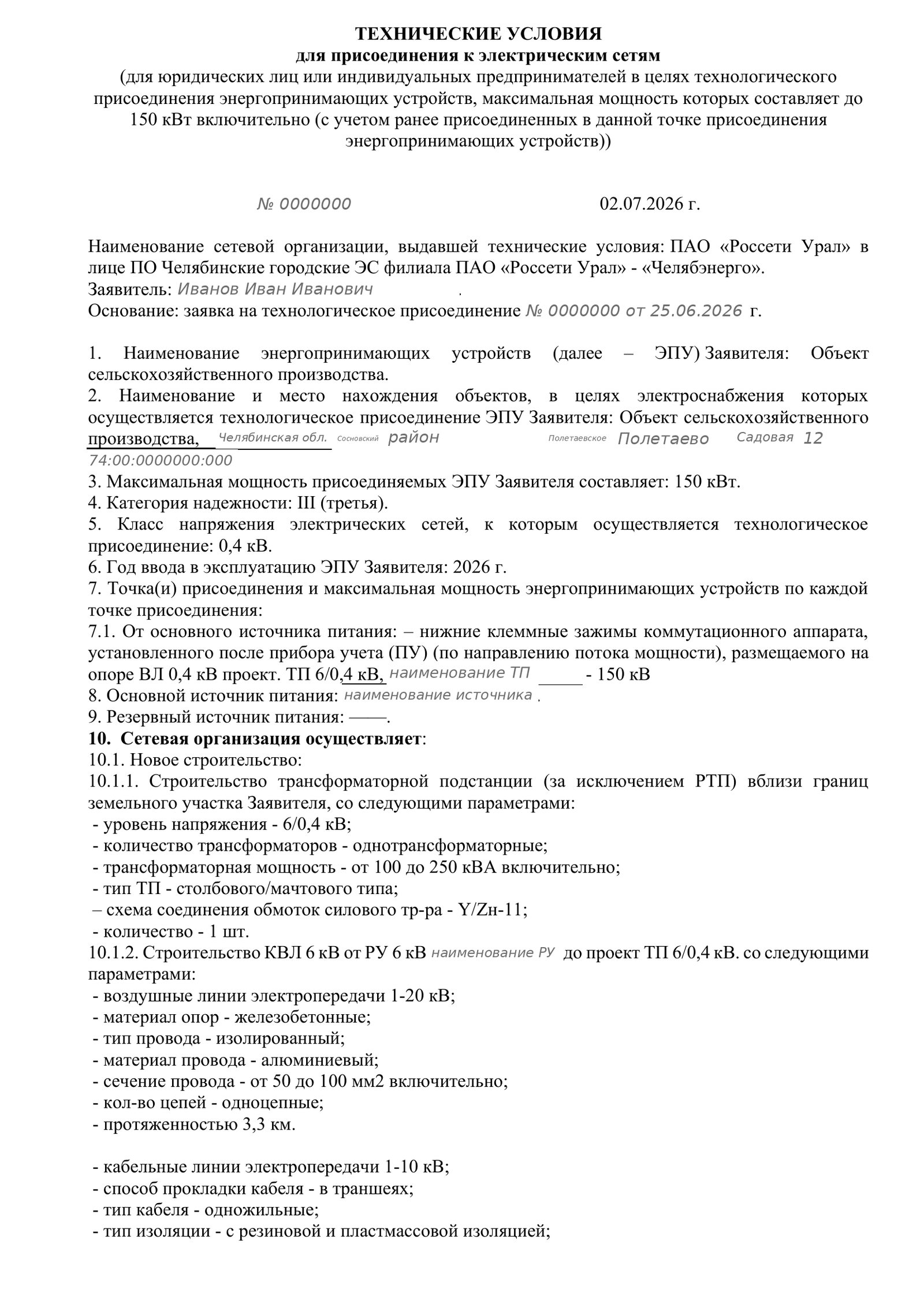

Этот образец — из заявки покрупнее обычной (150 кВт, объект сельхозпроизводства), поэтому в пункте 10 так много стройки. Форма, нумерация пунктов и сроки у заявки на 15 кВт те же самые.
Спорить нужно до оплаты счёта
Оплатив счёт, вы соглашаетесь и с договором, и с техническими условиями: Правила прямо называют оплату акцептом (п. 105). Спорить о точке присоединения, составе мероприятий и сумме нужно до оплаты — после неё поздно.
А тянуть с оплатой нельзя
Не оплатить — тоже решение: счёт нужно оплатить в срок, иначе заявку аннулируют. Первые 15 % вносятся в течение 5 рабочих дней со дня выставления счёта (п. 106), а в самом счёте сетевая пишет, что при неоплате первой части заявка аннулируется по истечении 30 рабочих дней. Аннулированную заявку не восстанавливают — подавать нужно заново, и все сроки пойдут с нуля.
Что делать, если точка дальше 15 метров
Где смотреть. Точка присоединения указана в технических условиях — сетевая размещает их в личном кабинете вместе с условиями договора и счётом (п. 105 Правил). В ТУ это первый пункт: там названы объект и его адрес — опора такой-то воздушной линии, распределительное устройство подстанции. Там же написано, кто какие мероприятия выполняет.
Как понять, что она дальше. Мерить нужно по прямой от границы вашего участка (не от дома и не от щита) до названного в ТУ объекта. Границу участка видно на публичной кадастровой карте — наш инструмент «Проверка участка» показывает её кадром. Если между границей и опорой заметно больше 15 метров, норма нарушена.
Что должно быть в мотивированном отказе: номер заявки и дата, когда документы появились в личном кабинете; что именно не устраивает — точка присоединения находится в стольких-то метрах от границы участка; ссылка на подпункт «а» пункта 25(1) Правил; требование привести технические условия в соответствие и установить точку не далее 15 метров; напоминание, что урегулировать отношения с соседями и другими сетевыми организациями обязана сама сетевая (подпункт «г» того же пункта); просьба разместить исправленные документы в личном кабинете. Отправлять — через личный кабинет, чтобы осталась отметка о дате.
Сроки жёсткие: отказ направляется в течение 5 рабочих дней со дня, когда документы появились в кабинете, а сетевая обязана разместить исправленные в течение 10 рабочих дней (п. 105 Правил).
Чего в Правилах нет
Поля «желаемое место ввода» в заявке физического лица Правила не предусматривают: состав заявки для заявителя до 15 кВт — это пункт 14, и там только ФИО, адрес, сведения об объекте и запрашиваемая мощность. Попросить сетевую поставить точку удобнее вам можно, но обязанности довести провод до щита на доме в Правилах нет.
Если технические условия пришли с точкой дальше 15 метров, спорить стоит не письмом «мне неудобно», а ссылкой на п. 25(1) — как описано выше.
