Отказ, приостановка и аннулирование — три разные вещи
«Нет мощности», «сети далеко», «нет свободных ячеек» — не основания для отказа. Правила говорят прямо: независимо от наличия или отсутствия технической возможности сетевая организация обязана заключить договор с заявителями, указанными в пункте 14 (это физические лица, которые подключают до 150 кВт для бытовых нужд по одному источнику питания, — в том числе все, кто подключает дом до 15 кВт), и выполнить мероприятия по присоединению (п. 3 Правил ТП).
Приостановка — это пауза, а не конец. Если в заявке не хватает документов или сведений, сетевая не позднее 3 рабочих дней со дня получения заявки направляет уведомление, что именно донести, и приостанавливает рассмотрение. На досылку у вас 20 рабочих дней (п. 15).
Аннулирование — конец заявки. В Правилах оно названо в двух случаях (оба — пункт 15): если недостающие документы не представлены за те самые 20 рабочих дней, и если заявитель не направил подписанный договор и не направил мотивированный отказ от подписания — «но не ранее чем через 30 рабочих дней». Об аннулировании из-за документов сетевая обязана уведомить в течение 3 рабочих дней со дня решения.
Отдельно стоит отказ не в присоединении, а в льготной ставке: сумма считается не по 15 кВт за 1 кВт, а по смете мероприятий. Это не отказ в подключении, и заявка при этом живёт.
Самая частая причина — неоплаченный счёт
В личном кабинете договор заключается без бумаги: размещённые сетевой условия типового договора и технические условия — это оферта, а оплата счёта — акцепт (п. 105). Пока счёт не оплачен, договора нет, а значит нет и сроков подключения.

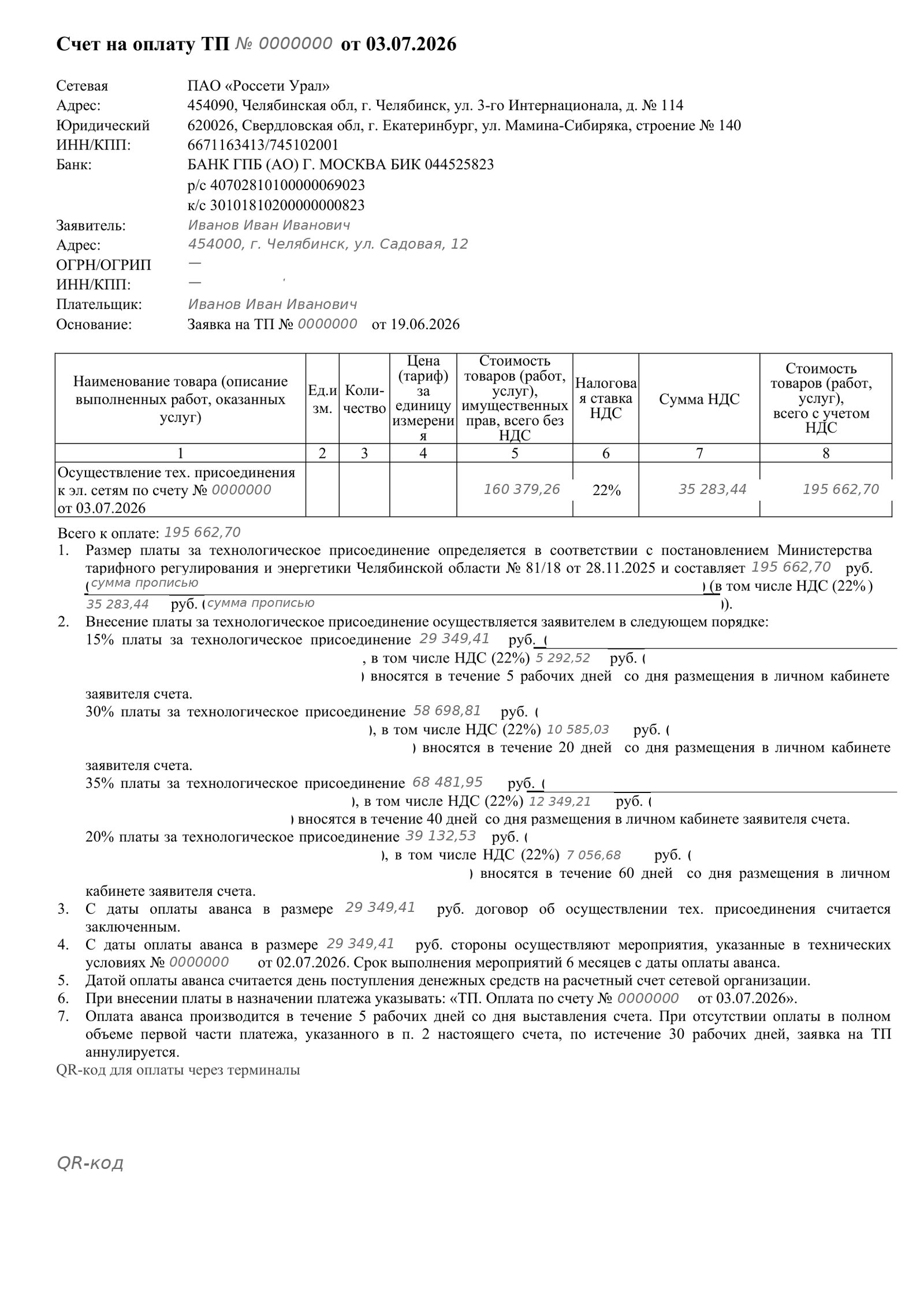

Первые 15 % платы вносятся в течение 5 рабочих дней со дня выставления счёта (п. 106). А в самом счёте сетевая пишет отдельным пунктом: при отсутствии оплаты первой части в полном объёме по истечении 30 рабочих дней заявка аннулируется. Это пункт 7 счёта — можно посмотреть в образце ниже, он настоящий.
Честно про норму: в разделе X Правил, который и описывает порядок через личный кабинет (пункты 103–116), правила «не оплатил — аннулируем» нет вовсе. Я искала по всему тексту Правил: слово «аннулируется» встречается в пункте 15, в разделе про временное присоединение и в порядке для индивидуального проекта — и нигде рядом с неоплатой счёта в кабинете. Сетевая переносит на кабинет правило пункта 15: те же 30 рабочих дней, только там речь о неподписанном договоре.
Вывод практический, а не юридический: спорить об этом можно, но 30 рабочих дней — это примерно полтора месяца, и лучше в них уложиться. Если денег пока нет, а счёт уже выставлен, разумнее подать заявку заново позже, чем надеяться, что аннулирования не будет.

Счёт настоящий, челябинский, на 15 кВт: 195 662,70 ₽ — это ровно 15 кВт по ставке Челябинской области 13 044,18 ₽/кВт с НДС. В вашем регионе ставка другая — посчитайте в калькуляторе.
Что происходит с уже уплаченными деньгами
Если вы не платили вовсе — терять нечего: аннулирование заявки ничего не стоит, никакой платы за рассмотрение Правила не предусматривают.
Если первая часть внесена — ситуация другая: договор уже заключён. Правила прямо говорят, что наличие договора подтверждается документом об оплате счёта (п. 103). Дальше это уже не «аннулирование заявки», а судьба договора: сетевая вправе требовать остальные доли, а вы — расторжения.
И вот здесь Правила молчат. Порядка возврата уплаченного при аннулировании или расторжении в них нет: в разделе X слова «возврат» нет ни разу, а в разделе II оно встречается только про совсем другой случай — когда сетевая теряет статус сетевой организации и обязана вернуть плату в течение 30 календарных дней (п. 17(2)). Значит, сроков и порядка возврата именно для вашего случая в нормах нет: письменное требование в сетевую, а при отказе — суд по общим правилам. Обещать быстрый возврат я не могу.
Восстановить заявку нельзя — только подать заново
В Правилах нет ни слова о восстановлении аннулированной заявки: ни срока, ни порядка, ни самой возможности. Раздел VIII называется «Восстановление и переоформление документов о технологическом присоединении», но он про документы по уже состоявшемуся присоединению — когда потерян акт, — а не про заявку.
Запрета подать новую заявку тоже нет: хоть на следующий день. Но это именно новая заявка, со всеми сроками сначала.
Что это значит на календаре. Сетевой снова даётся 10 рабочих дней на размещение документов в кабинете (п. 105), 5 рабочих дней снова ваши — на мотивированный отказ, если в документах что-то не так. А главный срок — 30 рабочих дней, 4 месяца, 6 месяцев или год, смотря по случаю (п. 16) — считается со дня заключения нового договора, то есть с новой оплаты. Потерянные месяцы никто не вернёт: это и есть настоящая цена молчания.
Неочевидное: аннулированная заявка не сжигает льготную ставку
Льготная ставка не применяется, если по тому же участку (а для части случаев — вообще в пределах того же региона) ранее уже была подана заявка, «которая не была аннулирована в соответствии с настоящими Правилами, или заключён договор» — и со дня заключения такого договора не прошло 3 года (п. 17).
Читаем буквально: аннулированная заявка из этого подсчёта выпадает. То есть если вашу заявку прекратили, подать заново по льготной ставке можно. А вот если договор был заключён — то есть счёт оплачен хотя бы частично, — то следующее льготное присоединение по тому же участку будет доступно только через 3 года.
Отсюда неприятный, но честный вывод: внести 15 % и бросить — хуже, чем не платить вовсе. Первая же оплата запускает трёхлетний счётчик.
Что делать, если заявку уже аннулировали
Сначала выяснить, за что. Смотрите личный кабинет: уведомление об аннулировании из-за документов сетевая обязана прислать в течение 3 рабочих дней (п. 15). Если в кабинете пусто, письменно спросите основание — с этого ответа начинается любой спор.
Если аннулировали, а вы всё сделали вовремя — документы досылали, счёт оплатили, мотивированный отказ направляли, — сохраните подтверждения (квитанция, отметка в кабинете, письмо с уведомлением о вручении) и направьте претензию в сетевую. Следующая ступень — жалоба в управление ФАС по вашему региону: порядок технологического присоединения — их предмет.
Если аннулировали по делу — подавайте заново и приложите всё сразу, включая документы на участок. И закладывайте в план, что сроки пошли с нуля.
Чего в Правилах нет вовсе
Нормы «не оплатил счёт в кабинете — заявку аннулируют»: её нет ни в разделе X, ни где-либо ещё; сетевая пишет это правило в самом счёте.
Срока, за который сетевая обязана предупредить об аннулировании за неоплату: 3 рабочих дня установлены только для случая с недостающими документами (п. 15).
Порядка и срока возврата уплаченного при прекращении заявки или договора.
Восстановления аннулированной заявки — ни по заявлению, ни по решению ФАС, ни по сроку. Только новая заявка.
